송도국제도시 워터프런트 사업 개요 및 진행

by 해피디벨롭 2023. 6. 14.

송도국제도시 워터프런트 사업 개요 및 진행


인천경제자유구역청에서 2023.06.05일에 "용역사업 집행계획[송도국제도시 워터프런트 2단계 건설공사 기본설계 용역](정정공고)"가 올라왔습니다.
내용은 연수구 송도동 일원 651,822㎡를 포함한 부지 및 수면을 대상으로 수문 2개소, 갑문, 공유수면 매립(651,822㎡), 호안조성, 준설, 기반시설, 친수공간, 레이크사이드, 기타 1식을 위한 기본설계, 수리모형실험, 기타 (측량, 지반조사 등)를 수행할 용역사업에 대한 내용입니다.


그럼 송도 워터프런트 사업이 무엇인지 알아보겠습니다.

1.사업개요

 -워터프런트 조성사업
   규모 : 수로연장 21.17km, 수로폭 40~500m (수면적 4.66㎢)
   주요시설 : 교량, 수문, 연결수로, 수변데크, 갑문, 마리나시설, 부지조성 등
   사업비 : 6,215억원
   사업기간 : 2012 ~ 2027

-1단계
규모 : 수로연장 10.46km, 수로폭 40~500m (수면적 2.81㎢)
주요시설 : 교량, 수문, 연결수로, 인공해변, 수변데크 등
공사기간 : 2019 ~ 2025

-2단계
규모 : 수로연장 5.73km, 수로폭 300m (수면적 1.85㎢)
주요시설 : 수문, 갑문, 마리나시설, 부지조성 등
사업기간 : 2025 ~ 2027

-11공구 (별도추진)
규모 : 수로연장 4.98km, 수로폭 40~60m (수면적 0.4㎢)
주요시설 : 교량, 수문, 연결수로, 수변데크 등
사업기간 : 2018 ~ 2027


2.단계별 기본구상

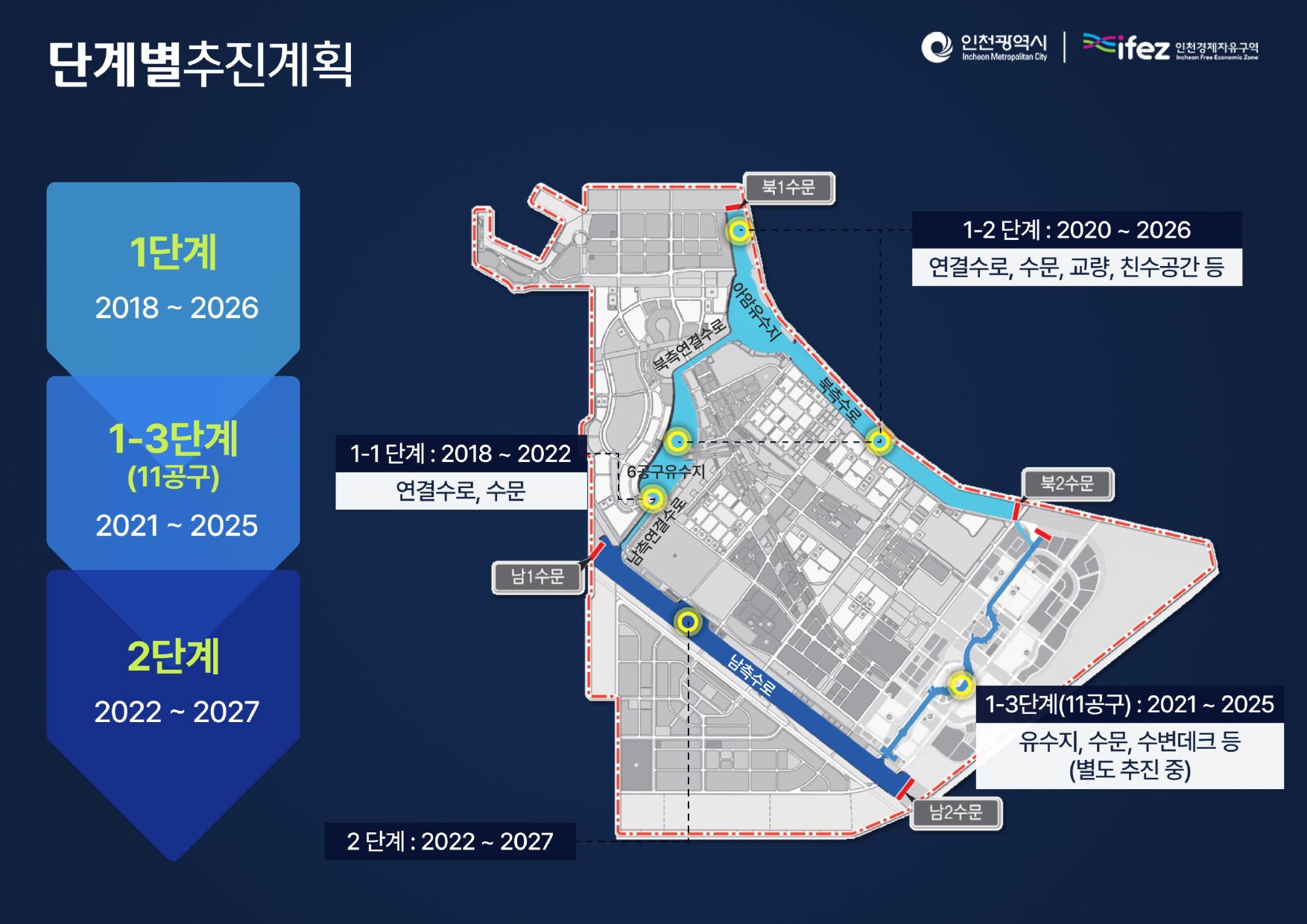

6공구와 3공구 사이를 시작으로 1,2,7,5,4,3공구를 에워싸는 형태의 수로 및 수변공간을 조성하는 사업으로 단계별로 1-1단계, 1-2단계, 2단계, 11공구쪽 단계별로 진행됩니다.

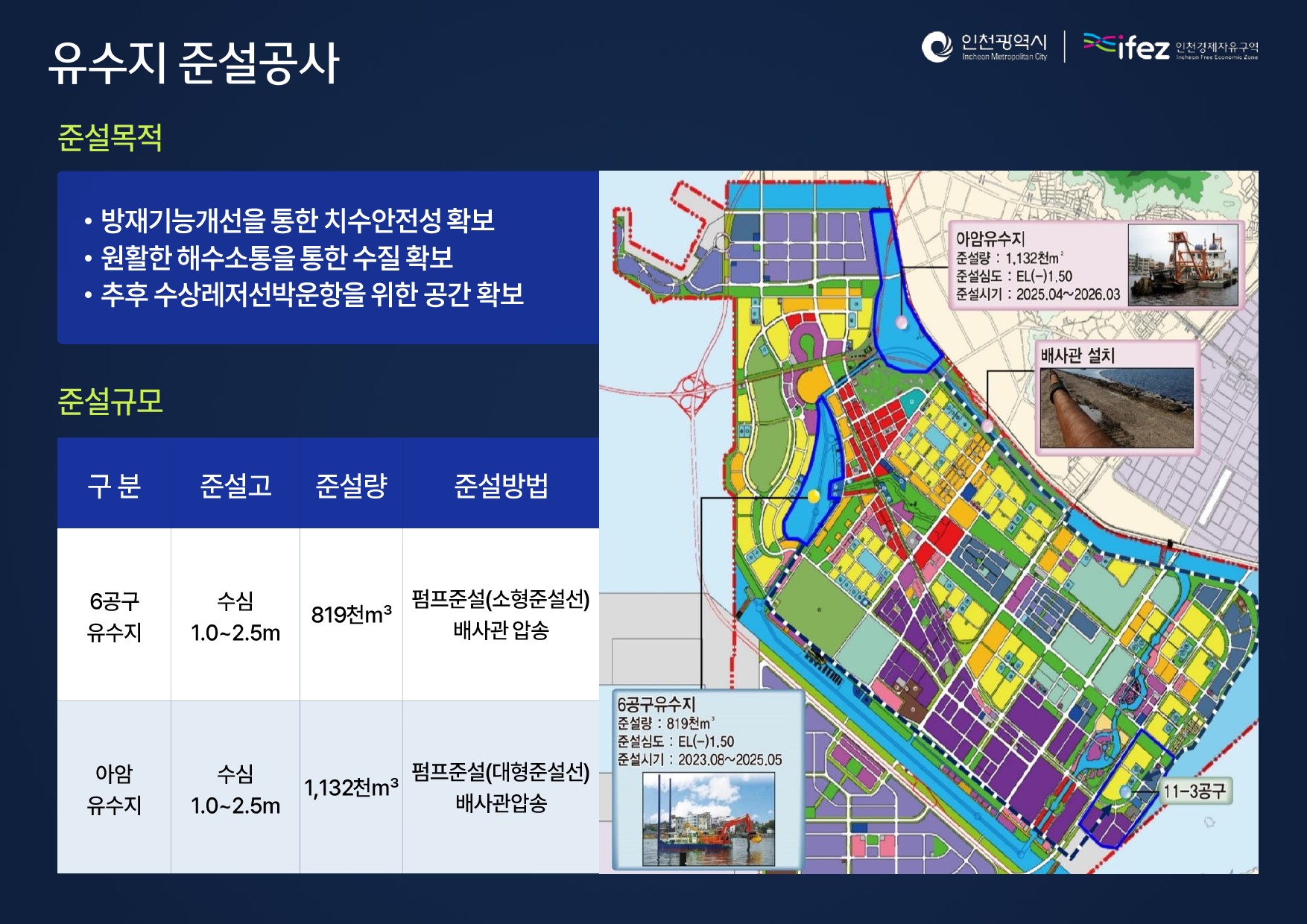

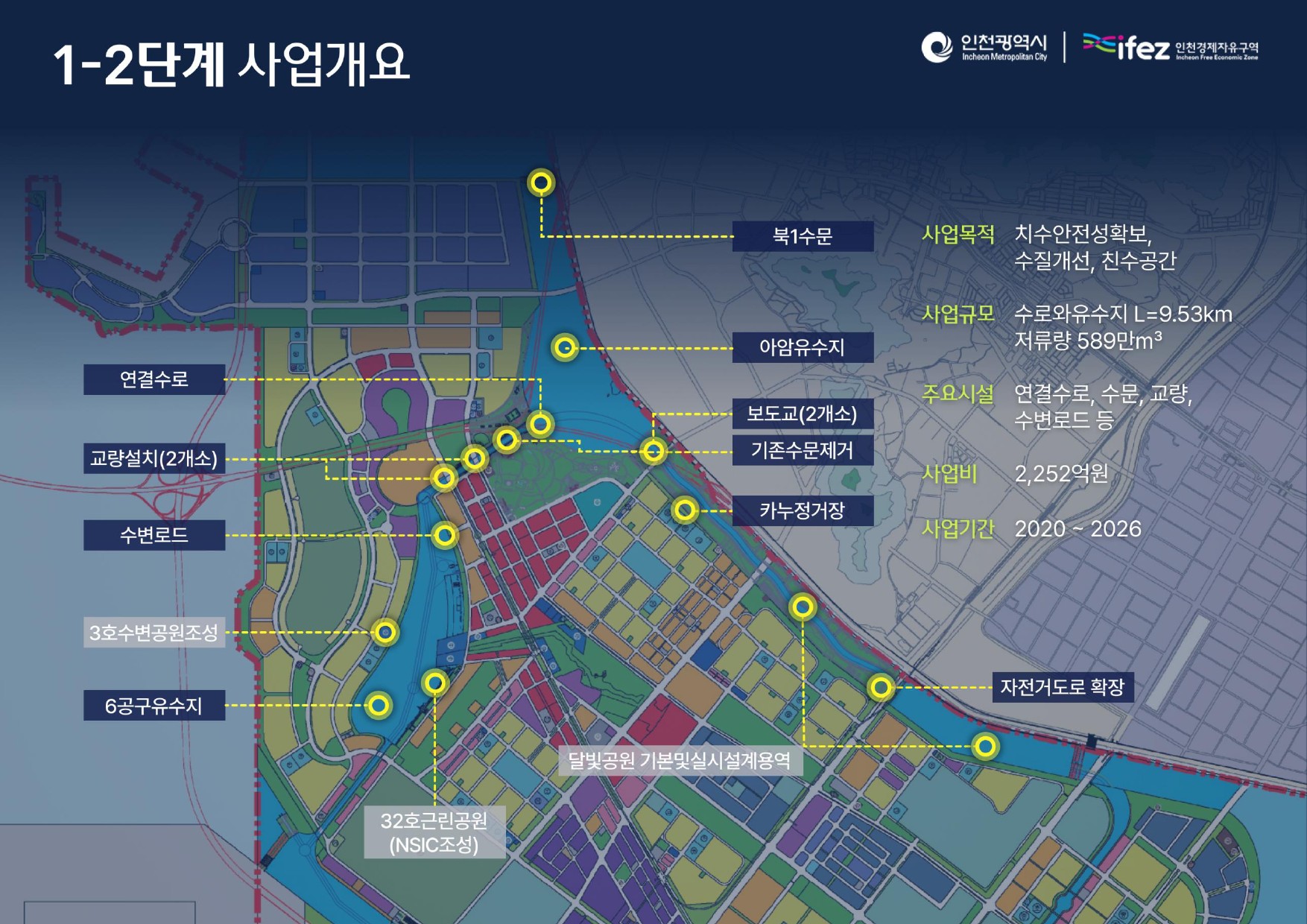

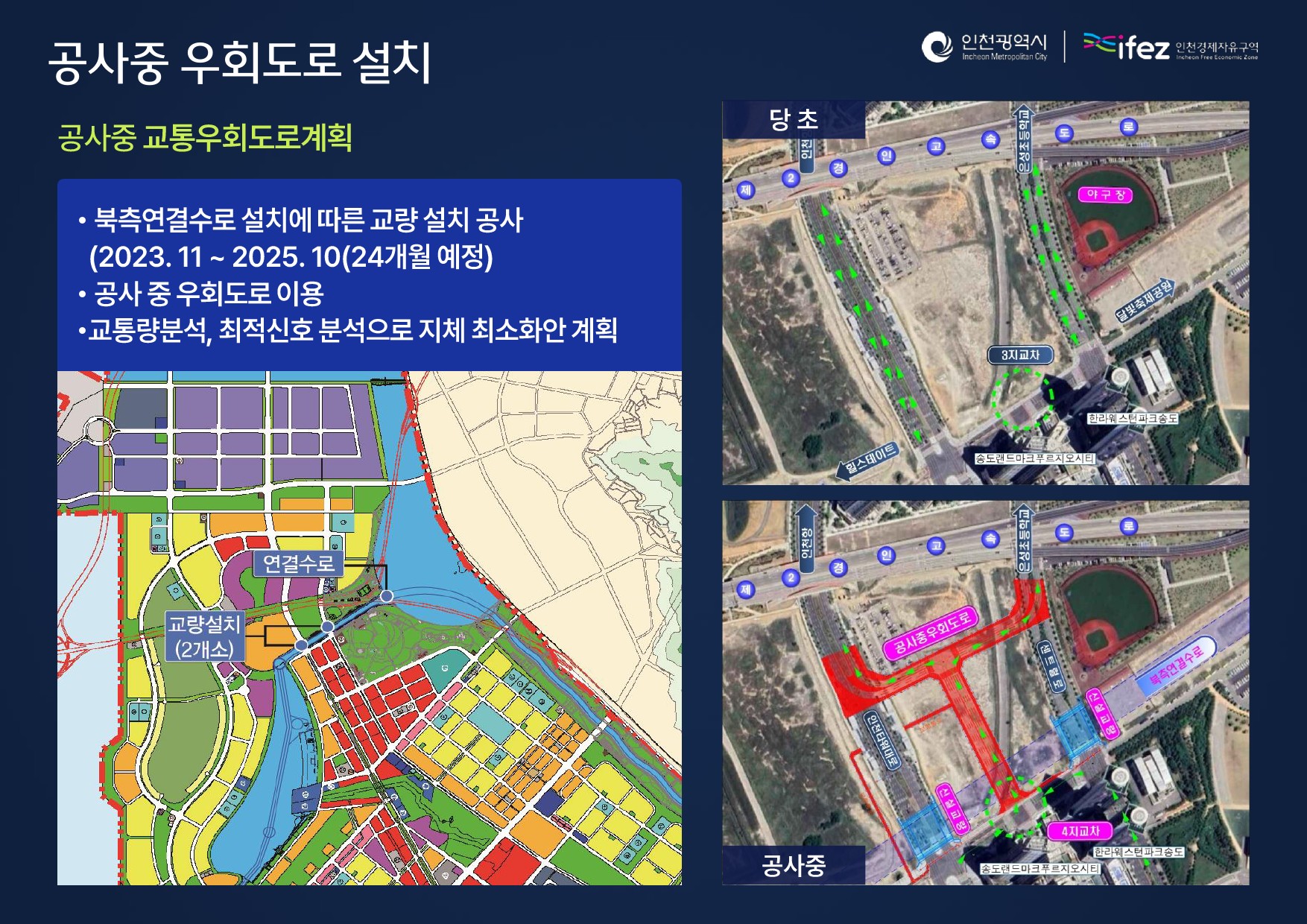

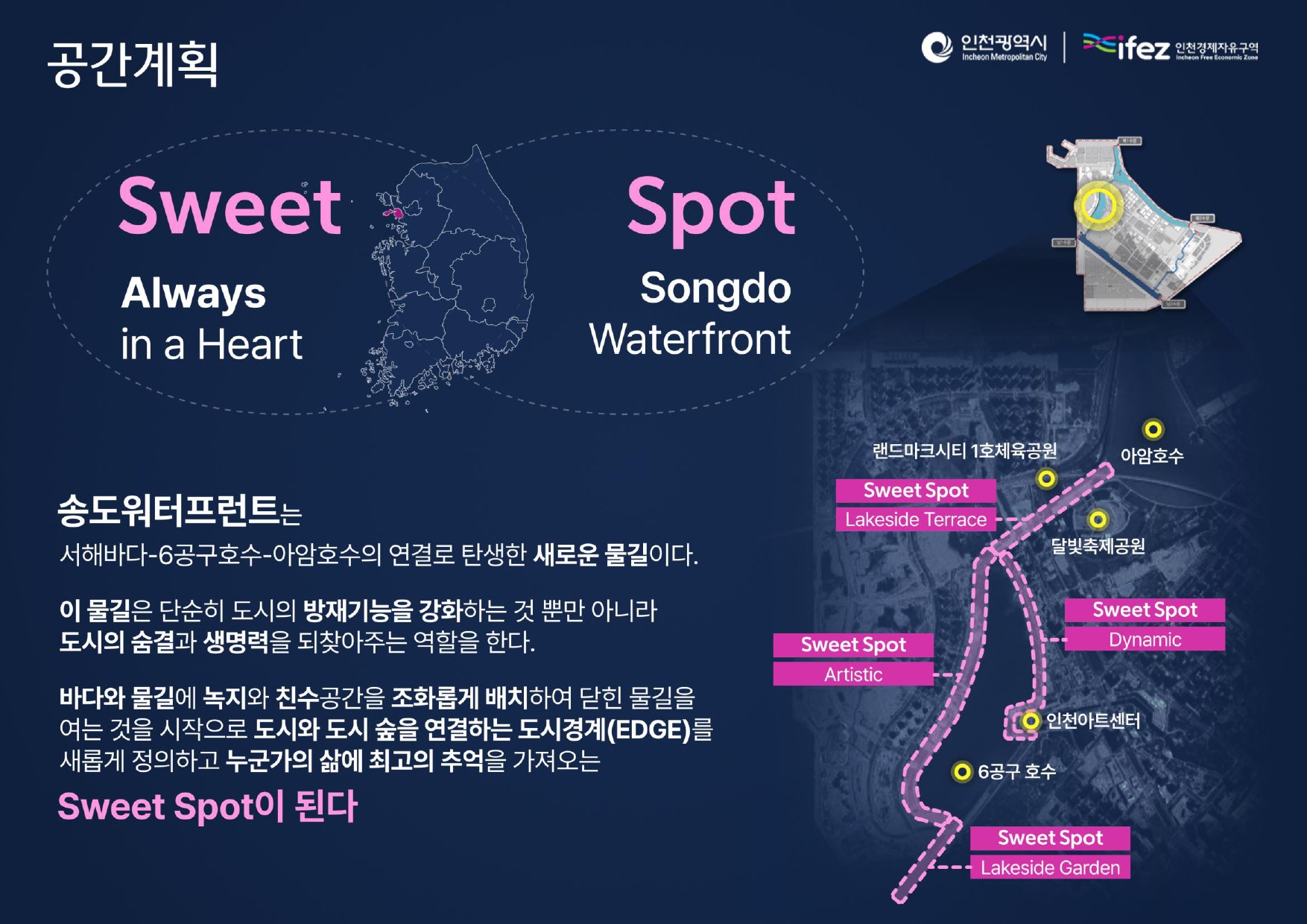

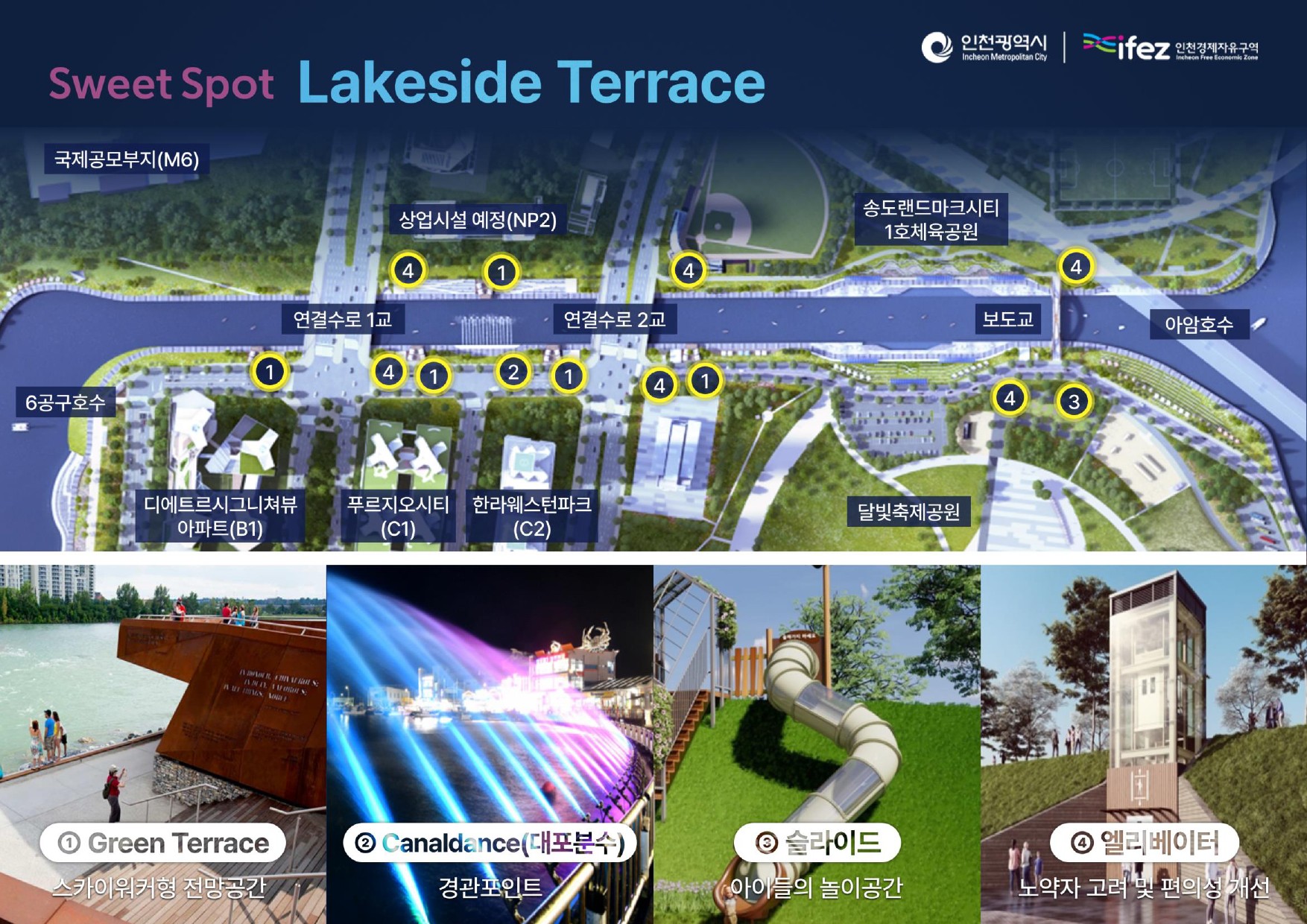

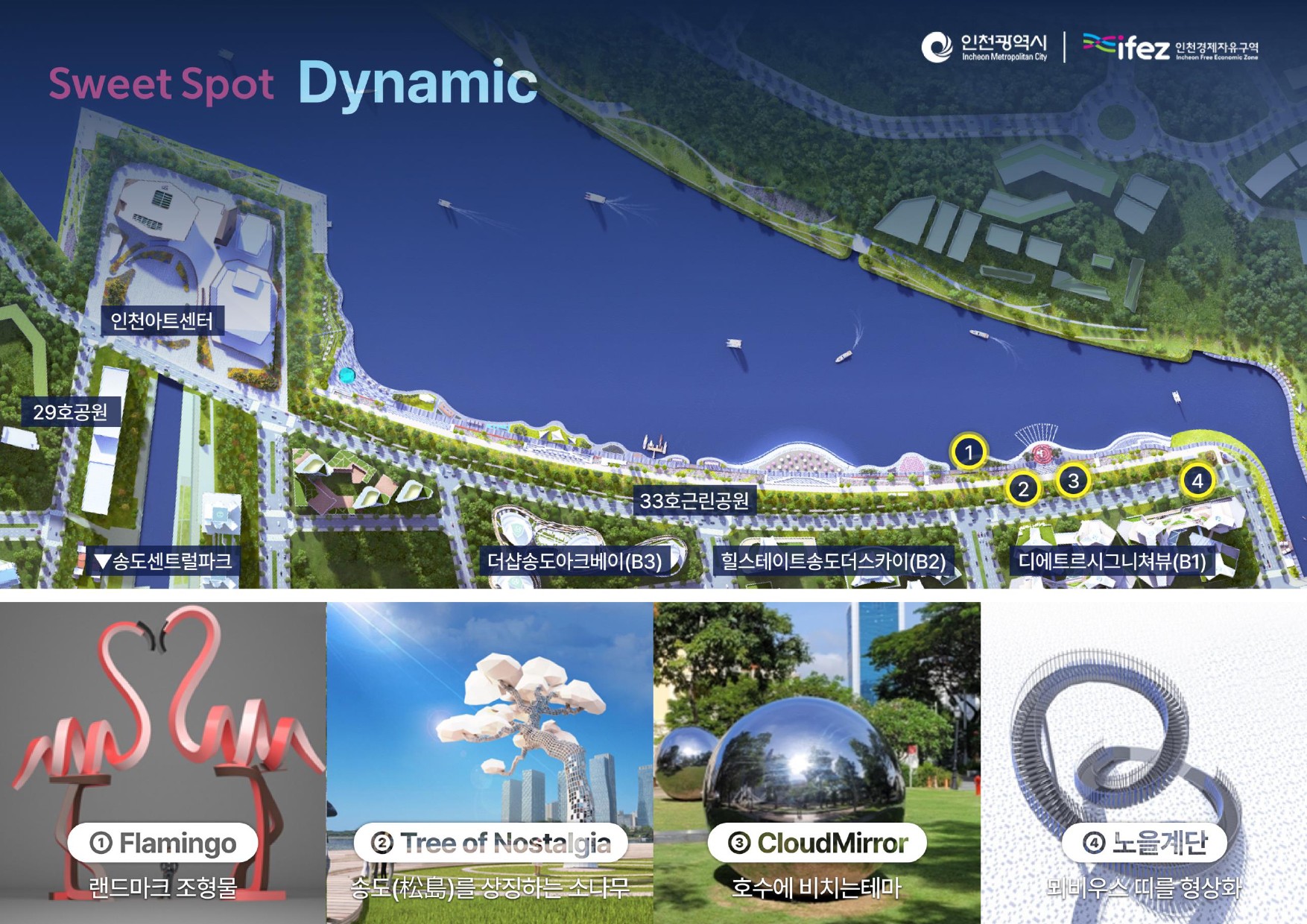

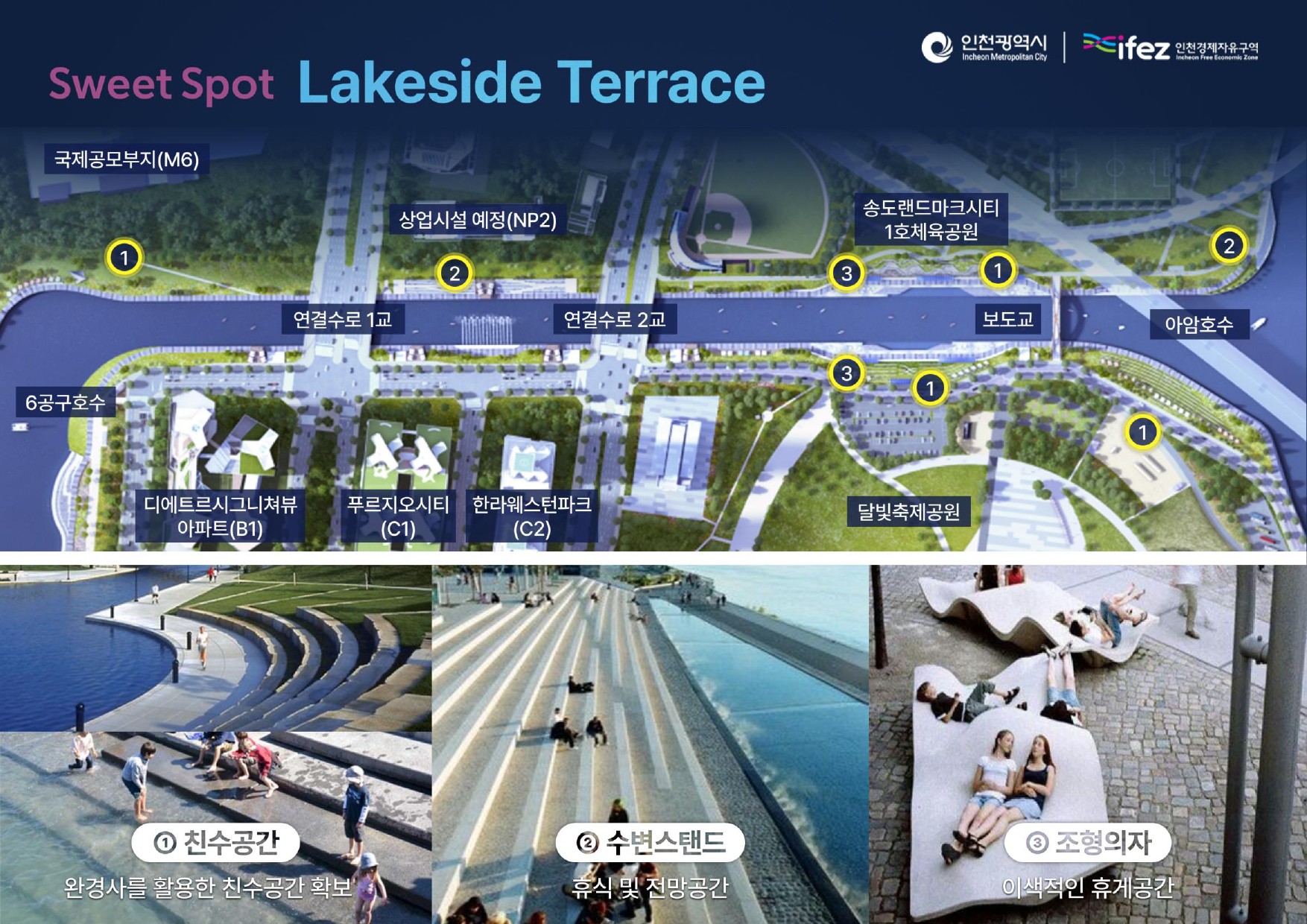

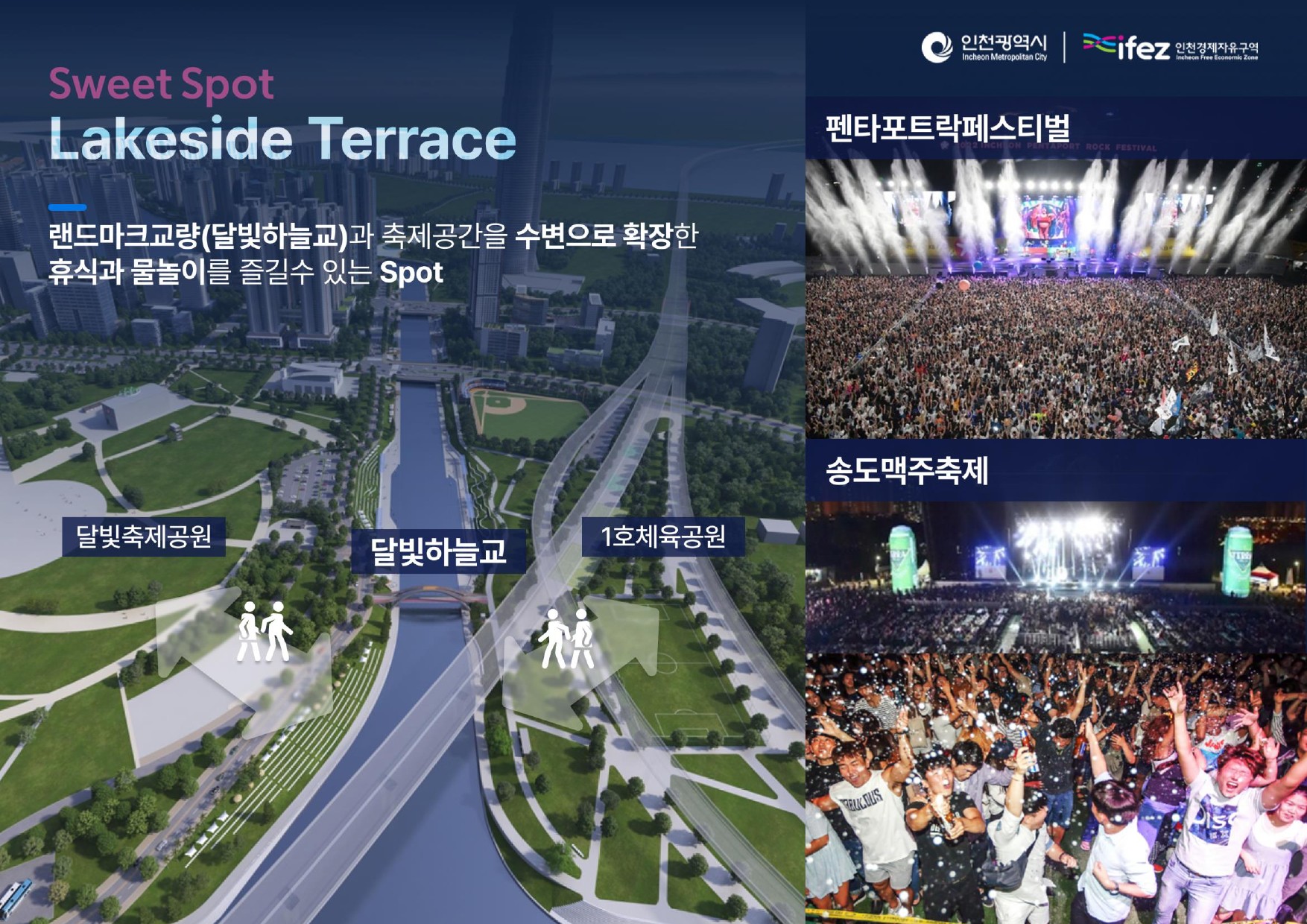

상세내용은 인천경제자유구역청에서 주민설명회자료로 배포한 아래 내용을 참고하시면 됩니다

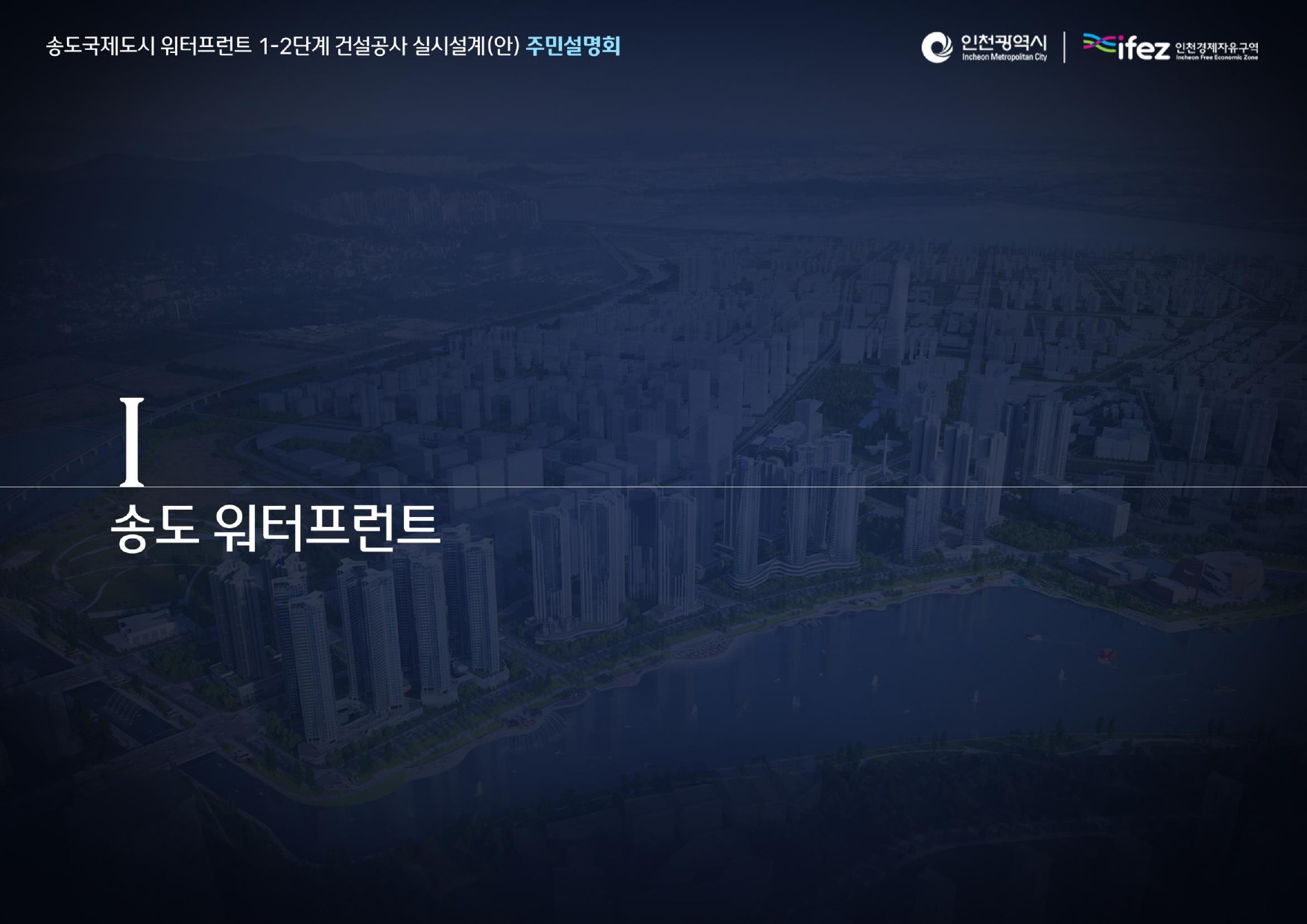

3.주민설명회자료



4. 미래의 워터프런트

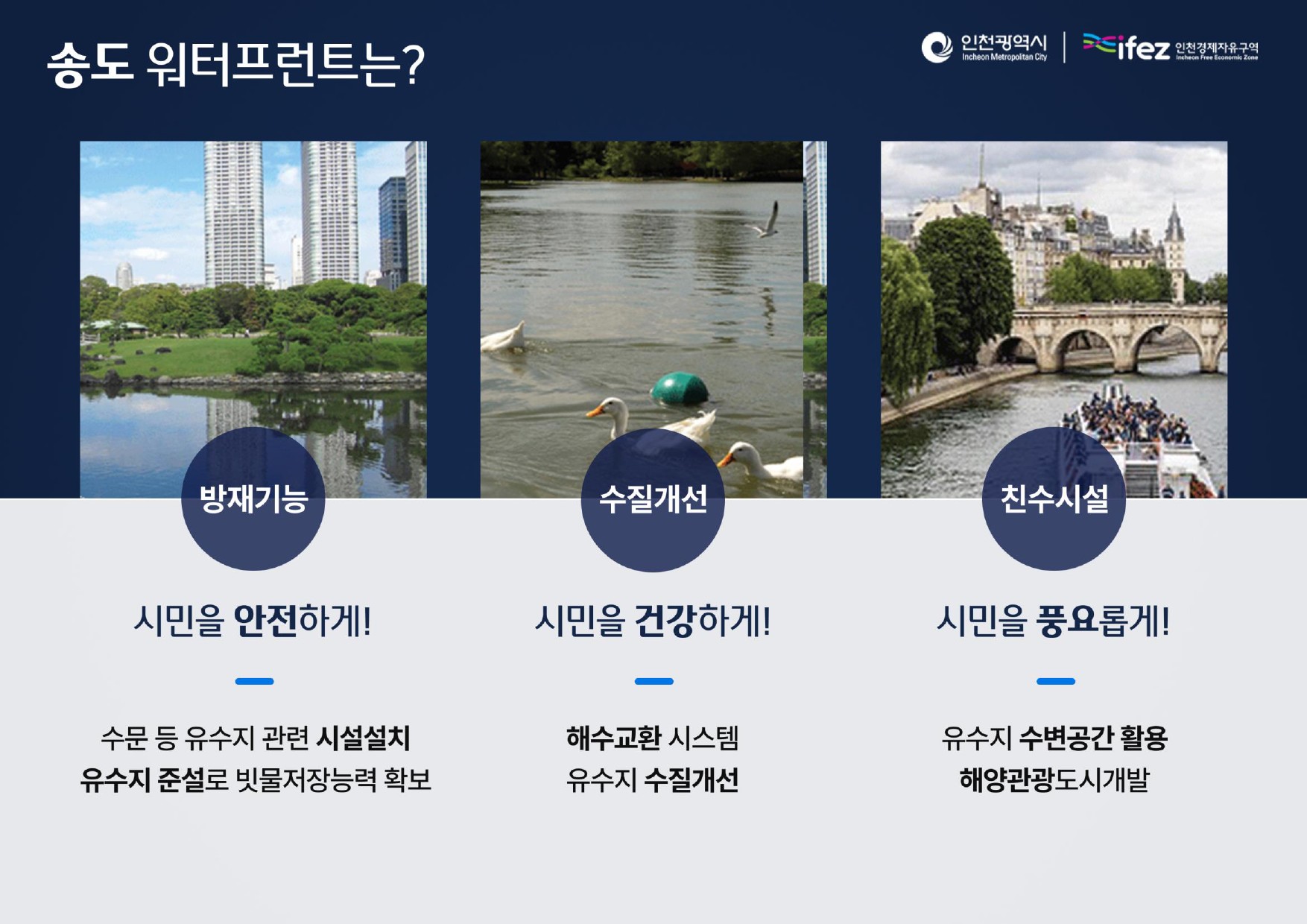

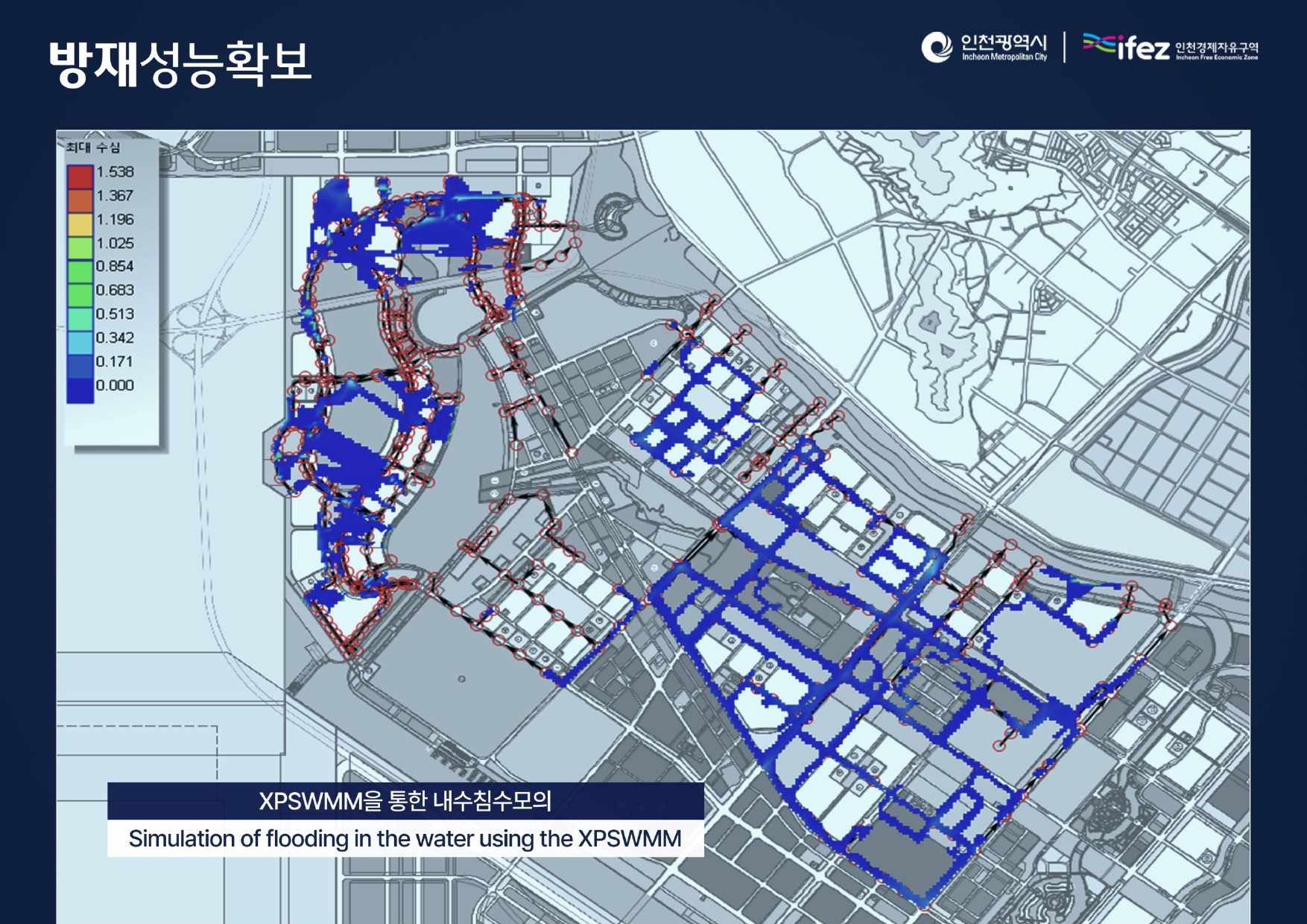

워터프런트사업의 목적은 송도지역내 방재시설 기능을 강화하여 송도내 침수피해가 없도록하며 송도 내부 호수 및 수로의 수질을 개선하기 위함입니다. 또한 친수시설기능을 강화하여 해양 관광도시로 발돋움하게 하는 것입니다
이러한 미래의 송도 모습은 아래 조감도로 느껴보시기 바랍니다


 감사합니다
